近日,在敦煌市光電園區敦煌市光熱光伏協同示范基地,隨著最后一方混凝土完成振搗收面,敦煌“光熱+”項目100MW熔鹽線性菲涅爾光熱項目按期完成汽輪機基礎平臺澆筑。

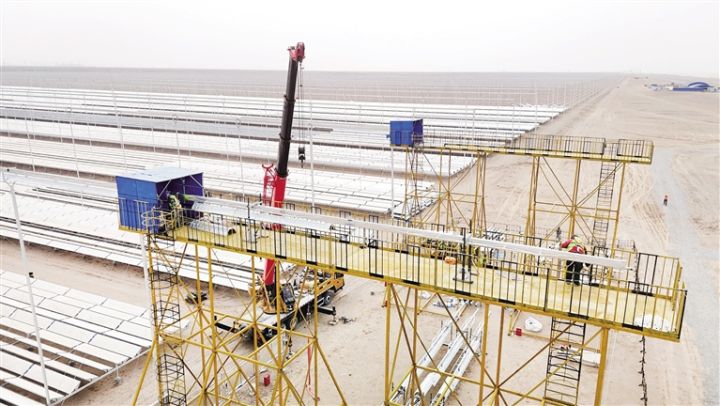

據了解,敦煌100MW熔鹽線菲式光熱項目采用“線性菲涅爾聚光+熔鹽儲熱”技術,計劃建設112.68萬平方米線性菲涅爾太陽能集熱場、1套儲熱系統(配置8小時儲熱系統),場內新建一座110kV升壓站,以及其他輔助設施。該項目于2024年10月開工建設,目前已完成宿舍樓、車庫主體、主廠房6.5米柱鋼筋綁扎、模板安裝、化水車間基礎澆筑、回填、蒸發塘7層土工布鋪設及汽輪機基礎設備的基建,鏡場65個支路基礎澆筑完畢,安裝小立柱38.5MW、高立柱28.5MW、橫梁28.5MW、主梁20.5MW、一次鏡9.5MW。項目預計2025年底建成投入運營。
